Préambule

Chaque logiciel possède un cycle de vie :

  • Identification d’un besoin
  • CrĂ©ation d’un produit
  • Livraison
  • Maintenance.

Cascade (1966) : issue du BTP

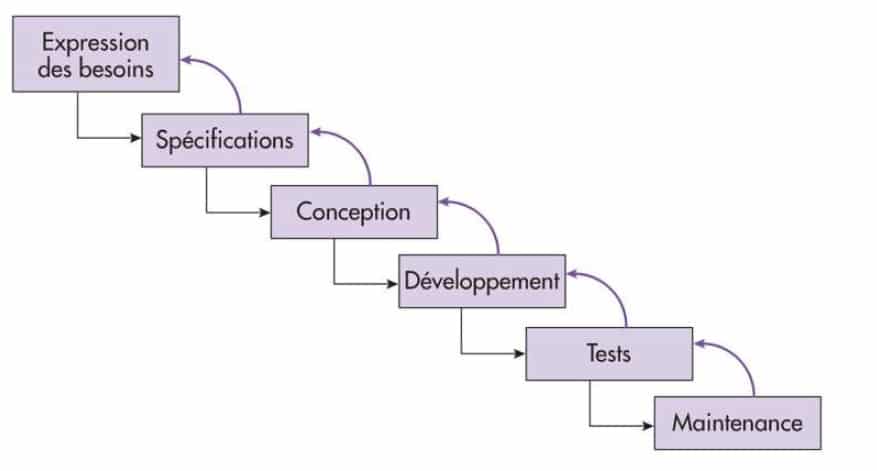

Le modèle en cascade est une méthodologie de gestion de projet séquentielle, linéaire et descendante. Chaque phase du projet doit être complétée avant de passer à la suivante. Cette approche, bien qu’historique, a longtemps été un standard dans l’industrie, notamment dans le BTP et l’informatique.

Les phases typiques du modèle en cascade :

  1. Conception : Définition des besoins, spécifications fonctionnelles et techniques.
  2. Développement : Réalisation du produit ou du service.
  3. Tests : Vérification du fonctionnement et de la conformité aux spécifications.
  4. Déploiement : Mise en production.
  5. Maintenance : Corrections, évolutions et support.

Origine

Ce module a été conçu au départ pour le BTP (Bâtiments-Travaux publics). Il a été réutilisé pour les projets informatiques.

Inconvénients

Parmi les inconvénients, on retrouve :

  • RigiditĂ© : DifficultĂ© Ă  revenir en arrière une fois une phase terminĂ©e. Les changements sont coĂ»teux et peuvent retarder le projet.
  • Manque de flexibilitĂ© : Le modèle est peu adaptĂ© aux projets complexes, Ă©volutifs ou aux exigences changeantes.
  • Risque d’échec : Les problèmes ne sont souvent dĂ©tectĂ©s qu’en phase de test, ce qui peut entraĂ®ner des coĂ»ts supplĂ©mentaires et des retards.
  • Long dĂ©lai de livraison : Chaque phase doit ĂŞtre complĂ©tĂ©e avant de passer Ă  la suivante, ce qui allonge la durĂ©e du projet.
  • DifficultĂ© Ă  gĂ©rer les projets complexes : Les interdĂ©pendances entre les diffĂ©rentes phases peuvent ĂŞtre difficiles Ă  gĂ©rer.

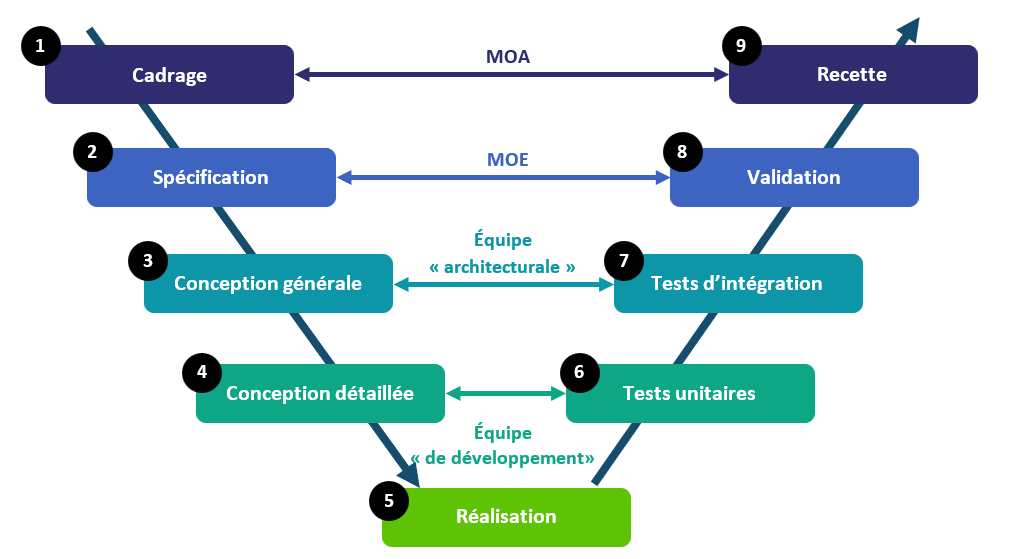

Cycle en V (1980)

Le modèle en V est une évolution du modèle en cascade, conçu pour intégrer dès le début du projet une dimension qualité et vérification. Il s’articule autour d’une structure en forme de V,

Les phases typiques du modèle en V :

  • Conception :
    • Conception système : DĂ©finition des besoins globaux.
    • Conception architecturale : Structure gĂ©nĂ©rale du système.
    • Conception dĂ©taillĂ©e : SpĂ©cifications dĂ©taillĂ©es de chaque module.
  • RĂ©alisation :
    • Codage : Écriture du code.
    • Tests unitaires : VĂ©rification de chaque module individuellement.
  • Validation :
    • Tests d’intĂ©gration : VĂ©rification de l’interaction entre les modules.
    • Tests de validation : VĂ©rification de la conformitĂ© aux spĂ©cifications.
    • Tests d’acceptation : Validation par le client.

Objectif

L’objectif du cycle en V est d’améliorer le système en cascade en ajoutant des phases de tests.

Les tests vont permettre de mettre en évidence les problèmes dans les phases précédentes.

Critiques

Il y a plusieurs critiques :

  • Validation d’étapes basĂ©es sur des revues de documents
  • Production de nombreux documents
  • Étapes sĂ©quentielles
  • DifficultĂ© de prise en compte du changement.

Ces difficultés viennent principalement de la différence entre le BTP et l’informatique :

  • La durĂ©e de vie du produit
  • Évolution du besoin
  • PĂ©rimètre fonctionnel constant/changeant.

D’autres cycles

D’autres cycles ont été développés avec la méthode Agile:

  • Cycle par prototypage (annĂ©es 80)
  • Cycle en Y (annĂ©es 90).

Problèmes

Il y a eu de nombreux problèmes :

  • Attentes et retards
  • Transmissions d’informations
  • Processus et fonctionnalitĂ©s inutiles
  • Effet tunnel.

Méthodes Agiles (2000)

Manifeste pour le développement Agile de logiciels Par : Kent Beck, Mike Beedle, Arie van Bennekum, Alistair Cockburn, Ward Cunningham, Martin Fowler, James Grenning, Jim Highsmith, Andrew Hunt, Ron Jeffries, Jon Kern, Brian Marick, Robert C. Martin, Steve Mellor, Ken Schwaber, Jeff Sutherland, Dave Thomas

4 valeurs ont été définies :

  • Les individus et leurs interactions plus que les processus et les outils
  • Des logiciels opĂ©rationnels plus qu’une documentation exhaustive
  • La collaboration avec les clients plus que la nĂ©gociation contractuelle
  • L’adaptation au changement plus que le suivi d’un plan

Principes sous-jacents

Douze principes :

  1. Notre plus haute priorité est de satisfaire le client en livrant rapidement et régulièrement des fonctionnalités à grande valeur ajoutée.
  2. Accueillez positivement les changements de besoins, même tard dans le projet. Les processus Agiles exploitent le changement pour donner un avantage compétitif au client.
  3. Livrez fréquemment un logiciel opérationnel avec des cycles de quelques semaines à quelques mois et une préférence pour les plus courts.
  4. Les utilisateurs ou leurs représentants et les développeurs doivent travailler ensemble quotidiennement tout au long du projet.
  5. Réalisez les projets avec des personnes motivées. Fournissez-leur l’environnement et le soutien dont ils ont besoin et faites leur confiance pour atteindre les objectifs fixés.
  6. La méthode la plus simple et la plus efficace pour transmettre de l’information à l’équipe de développement et à l’intérieur de celle-ci est le dialogue en face à face.
  7. Un logiciel opérationnel est la principale mesure d’avancement.
  8. Les processus Agiles encouragent un rythme de développement soutenable. Ensemble, les commanditaires, les développeurs et les utilisateurs devraient être capables de maintenir indéfiniment un rythme constant.
  9. Une attention continue à l’excellence technique et à une bonne conception renforce l’Agilité.
  10. La simplicité – c’est-à-dire l’art de minimiser la quantité de travail inutile – est essentielle.
  11. Les meilleures architectures, spécifications et conceptions émergent d’équipes autoorganisées.
  12. À intervalles réguliers, l’équipe réfléchit aux moyens de devenir plus efficace, puis règle et modifie son comportement en conséquence.

Méthodes

On en trouve essentiellement deux qui sont beaucoup utilisées :

  • XP: eXtrem Programming (Kent Beck, Ward Cunningham, Ron Jeffries)
  • SCRUM (Ken Schwaber, Jeff Sutherland)

Quels sont les avantages et les inconvénients de l’Agile par rapport au Waterfall ?

Agile

Avantages

  1. Flexibilité pour répondre au marché et aux nouvelles informations
  2. L’équipe de mise en œuvre a de la marge pour la résolution créative de problèmes
  3. Équipes auto-organisées et allocation des ressources
  4. Mises à jour fréquentes et valeur accrue pour le client
  5. Cadence rigide, flexibilité des délais

Inconvénients

  1. Une planification souple peut conduire à un produit final imprévisible et à des glissements de dates
  2. Susceptible de manquer de concentration et de réactions impulsives d’un Sprint à l’autres
  3. Rythme implacable
  4. Des exigences de test souples peuvent laisser passer des bugs
  5. Pas de possibilité de faire des changements pendant un Sprint

Waterfall

Avantages

  1. Dérive minimale de la portée du projet
  2. Un produit final prévisible et bien spécifié
  3. Rôles et responsabilités bien définies
  4. Versions peu fréquentes qui peuvent être soigneusement déployées et communiquées aux utilisateurs et au marché
  5. Plans de projet précis et délais fermes

Inconvénients

  1. Manque de flexibilité après une spécifications
  2. Moins d’opportunités pour corriger le cap
  3. Trop d’écarts entre les innovations atteignant le marché
  4. Trop long avant que les bugs ne soient découverts puisque les tests n’ont lieu qu’une fois le grand projet terminé
  5. Processus bureaucratique de gestion des changements

Le sprint

En méthode agile, un sprint est une itération temporelle courte et fixe au cours de laquelle une équipe de développement travaille sur un ensemble de fonctionnalités bien défini. C’est comme une mini-projet à part entière, avec un début et une fin précis. L’objectif est de livrer un incrément de produit fonctionnel à la fin de chaque sprint, permettant ainsi de montrer rapidement de la valeur au client et d’obtenir un feedback régulier. La durée d’un sprint est généralement fixée entre une et quatre semaines, et elle est choisie en fonction de la complexité du projet et des besoins de l’équipe.

Tout au long du Sprint :

  • L’objectif du sprint n’est pas mis en pĂ©ril
  • La qualitĂ© n’est pas compromise
  • Le backlog de produit est affinĂ© si nĂ©cessaire
  • La portĂ©e peut ĂŞtre dĂ©finie et renĂ©gociĂ©e avec le Product Owner à mesure que des informations supplĂ©mentaires sont disponibles.

Fonctionnement du sprint

Un sprint est une période définie où une équipe Scrum se consacre à la réalisation d’un ensemble de tâches bien précis. Chaque sprint est comme un mini-projet avec un objectif clair.

  • Planification rigoureuse: Au dĂ©but de chaque sprint, l’équipe sĂ©lectionne les tâches Ă  rĂ©aliser et dĂ©finit un plan d’action.
  • Travail quotidien: Les membres de l’équipe se rĂ©unissent quotidiennement pour faire le point sur leurs avancĂ©es et lever les obstacles.
  • Livraison incrĂ©mentale: Ă€ la fin du sprint, l’équipe prĂ©sente le rĂ©sultat de son travail : un produit fonctionnel, mĂŞme s’il est partiel.
  • AmĂ©lioration continue: La dernière Ă©tape consiste Ă  analyser ce qui s’est bien passĂ© et ce qui pourrait ĂŞtre amĂ©liorĂ© pour les prochains sprints.

Chaque sprint est l’occasion de :

  • Livrer de la valeur: Le produit s’enrichit Ă  chaque sprint.
  • S’adapter: L’équipe peut ajuster sa roadmap en fonction des retours des utilisateurs et des Ă©volutions du marchĂ©.
  • AmĂ©liorer: L’équipe apprend de ses expĂ©riences et met en place des actions pour amĂ©liorer son processus de travail.

SCRUM

RĂ´les

  • Product Owner
  • Scrum Master
  • DĂ©veloppeur
  • Parties prenantes

Artefacts

  • Backlog
  • Plan de release
  • Plan de sprint
  • Burndown
  • DĂ©finition de fini
  • Liste des obstacles
